建始:太和街110kV输变电让7万百姓驶上电亮“高速路”
2020-06-03 16:40 云上恩施

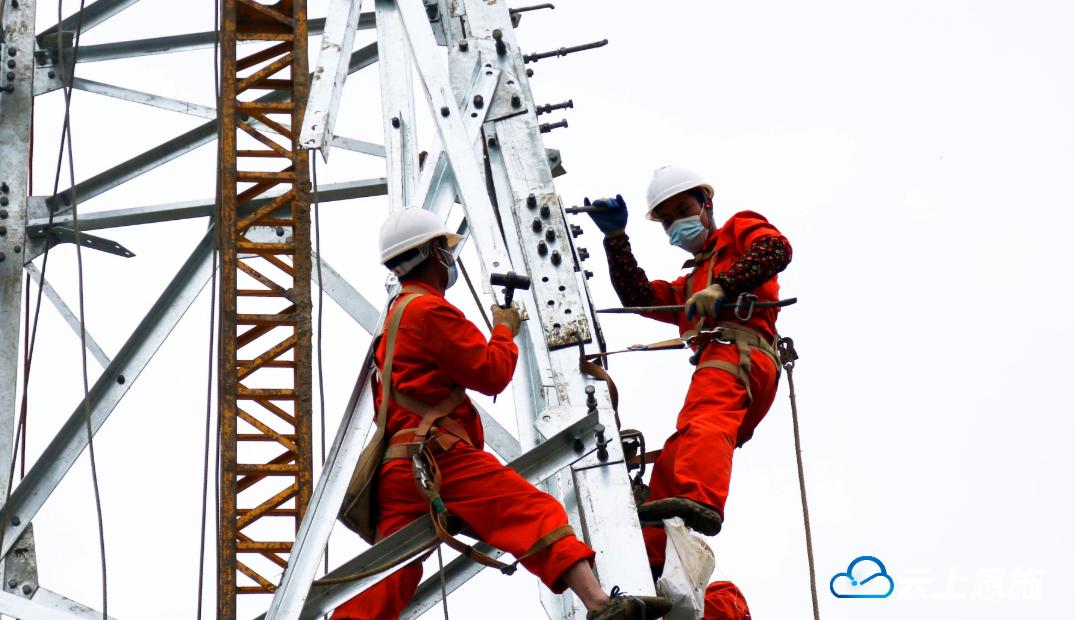

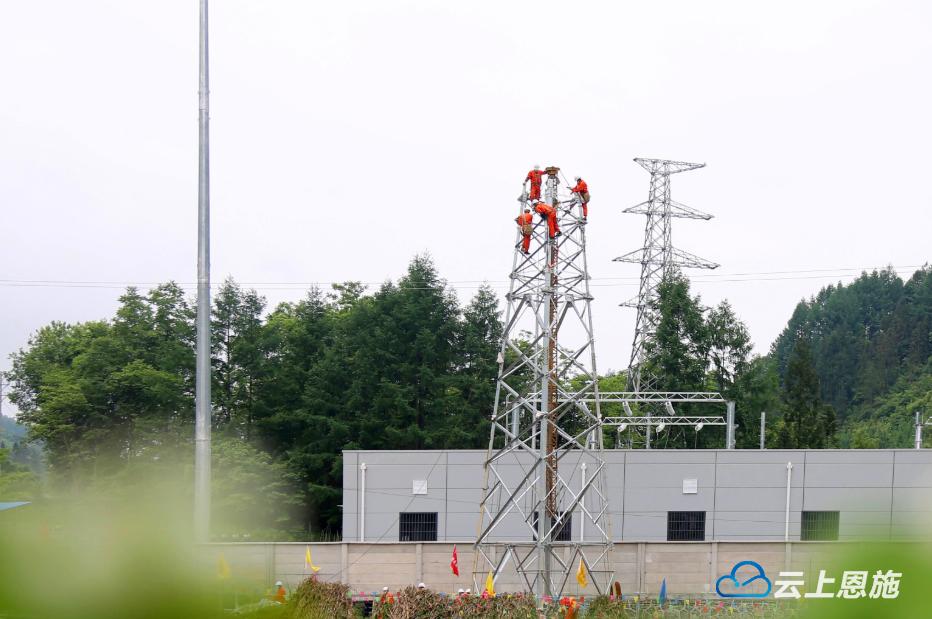

6月1日,在建始县茅田乡太和街110kV输变电工程施工现场,作业人员正在组立35kV太天、太茂线的终端塔。

据悉,建始太和街110kV输变电工程建设工程概算动态总投资6509.02万元,包括新建太和街110kV变电站、110kV线路工程、35kV线路工程、通信工程等。工程本期新建50MVA主变1台;新建110kV出线1回、35kV出线3回、10kV配置出线柜9面;新建110kV线路20.9km、35kV线路38.34km;共新建杆塔154基。

截至目前,建始太和街110kV输变电工程变电土建部分已完成90%;电气安装部分已完成91%;线路部分已组立铁塔105基,工程计划9月30日建成投运。

据了解,工程投运后,将为建始县长梁镇天生片区、茅田、龙坪等北部乡镇四个35kV变电站提供电源,有效解决35kV茅田变电站10kV茅封线、茅阳线、茅东线供电半径长的问题,以及35kV建长线-长茅线及35kV桑龙线单辐射等问题,建成循环电网大通道,进一步优化电网结构,提升供电可靠性,让这些乡镇7万百姓驶上用电“高速路”,为促进当地经济社会发展提供坚强电能保障。

(云上恩施建始联通记者刘波 黄妮 通讯员 刘承彬 袁 敏 责任编辑:朱晓涵 审核:孙跃)
